Grand ProjetChantier en cours

Publié le Mis à jour le

La liaison ferroviaire Roissy-Picardie améliorera les déplacements quotidiens vers le pôle de Roissy depuis la Picardie et le nord-est du Val d’Oise, et confortera l’accès du sud des Hauts-de-France au réseau TGV et à l’Ile-de-France. Le projet, porté par SNCF Réseau, consiste en la création d’une nouvelle section de voie ferrée de 6,5 km circulée à 160 km/h, des aménagements sur le réseau existant et en gares de Survilliers-Fosses, Aéroport Charles de Gaulle 2 TGV et Amiens. Les travaux ont débuté en 2024. La mise en exploitation est prévue en décembre 2028.

Objectifs du projet

La liaison ferroviaire a pour objectifs, avec le développement de nouveaux services ferroviaires (grande vitesse et trains régionaux), de répondre à des enjeux de déplacements nationaux, interrégionaux et locaux :

  • Améliorer les déplacements quotidiens vers le pôle économique et d’emploi de Roissy depuis la Picardie et le nord-est du Val d’Oise
  • Contribuer aux dynamiques urbaines et territoriales des territoires desservis
  • Faciliter l’accès à la grande vitesse pour la Picardie et les Hauts de France
  • Développer l’intermodalité fer-air en gare d'Aéroport Charles de Gaulle 2 TGV
  • Proposer aux habitants de la région Hauts-de-France un nouvel accès à l’Ile-de-France dans un contexte de saturation des dessertes vers Paris Gare du Nord

Le projet s’inscrit dans une perspective de développement durable en favorisant le report modal vers le ferroviaire.

Financement

La réalisation de la liaison ferroviaire Roissy-Picardie est financée par l'Union Européenne, l’Etat, la Région Hauts-de-France et onze collectivités infrarégionales des Hauts-de-France. SNCF Réseau et SNCF Gares & Connexions en sont les maîtres d’ouvrage, chacun sur leur domaine de compétence.

Aménagements

La liaison ferroviaire Roissy-Picardie comprend les aménagements suivants.

La création d’une section de ligne nouvelle de 6,5 km, électrifiée et circulable à 160 km/h,  entre la ligne à grande vitesse d’interconnexion et la ligne classique Paris-Creil :

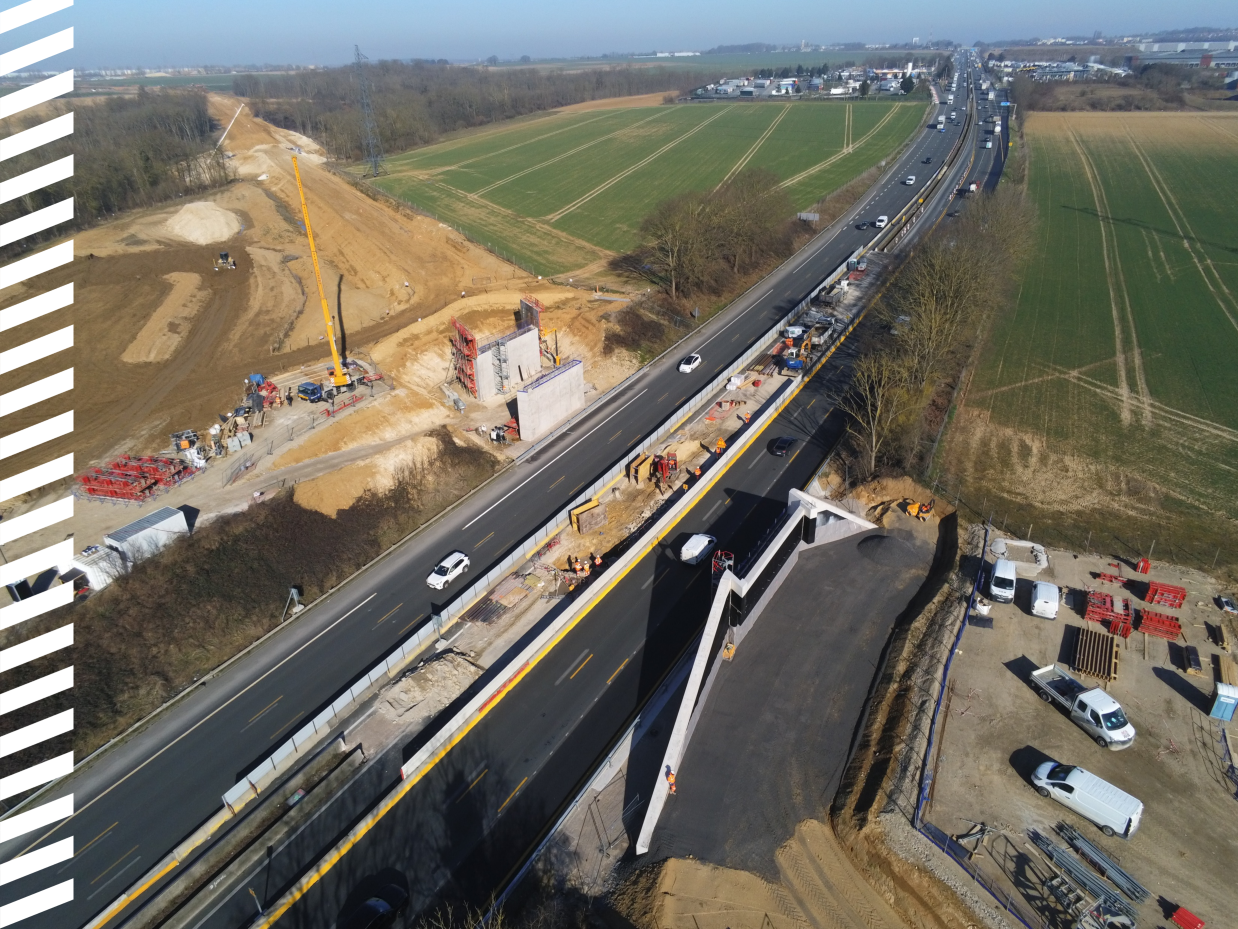

  • En remblai dans sa partie sud, avec 6 ponts ferroviaires au-dessus des voies grande vitesse d’interconnexion, de la LGV Nord, de la RD9, de l’autoroute A1, du chemin rural dit « de Chennevières-lès-Louvres » à Vémars, et d'un passage grande faune dans le bois d’Argenteuil.
  • En déblai dans sa partie nord, avec 4 ponts routiers pour le passage d’un chemin agricole au nord de Villeron, de la RD317, et du chemin de Peupliers à Marly-la-Ville et un pont ferroviaire au-dessus de la voie Creil-Paris.
  • Un mur de soutènement au niveau du raccordement à la ligne existante Paris-Creil.

Des aménagements en gare de Survilliers-Fosses :

  • La création de deux quais et d’une passerelle ville-ville surplombant l’ensemble du faisceau de voies ;
  • Des protections acoustiques de façade sur une trentaine de logements situés aux abords directs de la gare

Des aménagements en gare d’Aéroport Charles de Gaulle 2 TGV :

  • La création d’un quai ;
  • La construction des accès à ce nouveau quai.

La refonte du système de signalisation

Le projet Roissy Picardie nécessite la mise en place et l'interfaçage de plusieurs systèmes de signalisation de technologies différentes, ce qui constitue pour ce projet un défi technologique sans précédent sur le réseau ferré national. Il s’agit de conjuguer les différents systèmes de signalisation (liaison Roissy-Picardie, ligne classique, lignes à grande vitesse) tout en déployant le standard européen ERTMS sur l’ensemble des systèmes concernés. Ainsi :

  • Cinq postes de signalisation de la ligne à grande vitesse Nord sont régénérés
  • Un poste est créé à Marly
  • Le Poste Aiguillage et Régulation de Lille est reparamétré
  • Des Interfaces Homme - Machine MISTRAL sont créées aux postes de Paris Nord et de Lille.

La création d’un écopont en forêt de Chantilly (Orry-la-Ville)

Dans une seconde phase du projet, les aménagements suivants sont également prévus si l’évolution des circulations ou des schémas de desserte le justifie :

Un prolongement des voies nouvelles entre le raccordement à Marly-la-Ville et la gare de Survilliers-Fosses. Le faisceau ferroviaire passerait alors de 4 à 6 voies principales entre le raccordement à Marly-la-Ville et la gare (y compris 2 voies locales empruntées par le RER D), ce qui nécessite un élargissement de la plateforme ferroviaire existante, qui serait réalisé côté Est.

La création d’une 4ème voie et d’un quai en gare de Chantilly-Gouvieux (côté Gouvieux).

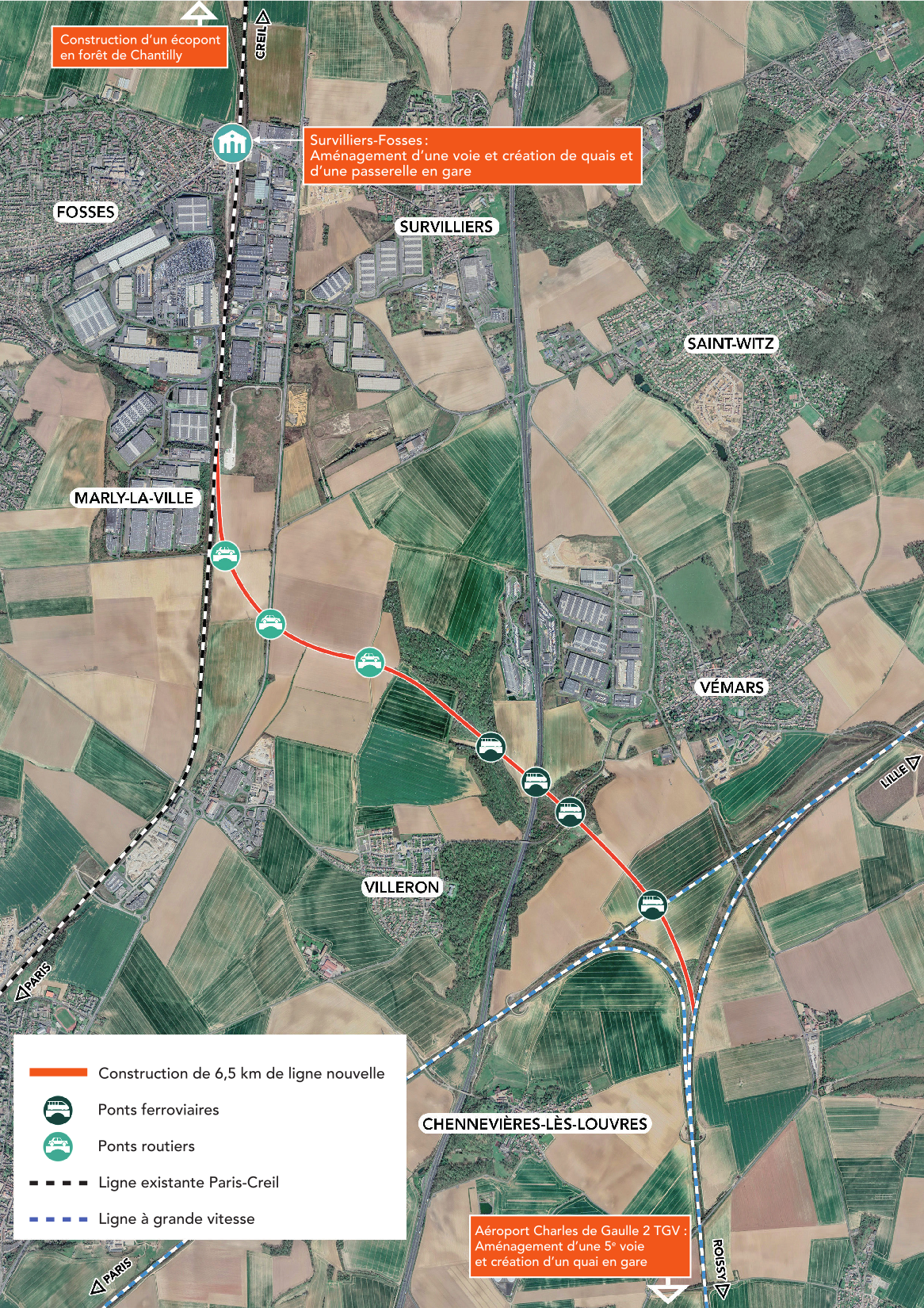

Les aménagements vus du ciel

Mesures d'insertion

La prise en compte des enjeux environnementaux

La prise en compte des enjeux environnementaux, dans le cadre d’une large concertation avec l’ensemble des acteurs, a été au cœur de la définition du projet. Elle a permis de dégager le projet de moindre impact présenté à l’enquête préalable à la déclaration d'utilité publique en 2021. Ces enjeux concernent le milieu physique, le milieu naturel et humain, le paysage et le patrimoine.

La démarche ERC (Eviter, Réduire, Compenser) a été mise en œuvre dès l’origine des réflexions, puis tout au long des études, dans le respect de la réglementation et des engagements de SNCF Réseau.

Les mesures d'évitement et de réduction

Parmi les mesures mises en œuvre, on peut notamment relever que :

  • Le tracé proposé s’écarte au maximum des zones habitées existantes ou en projet de Vémars et Villeron (habitations les plus proches à 600 m).
  • L’incidence du projet sur les zones d’activités existantes et projetées est minimisée.
  • L’activité agricole est prise en compte, tant dans le choix du tracé que dans la définition des mesures de réduction ou de compensation envisagées. Le dimensionnement de la compensation agricole collective a été approuvé lors de la réunion de la CDPENAF du Val d’Oise le 17 novembre 2023.
  • Le rétablissement des cheminements agricoles est assuré, de même que le maintien du réseau d’irrigation intercepté à proximité de la LGV Nord.
  • Le défrichement nécessaire pour la traversée du bois d’Argenteuil est minimisé en empruntant une partie du layon sous la ligne électrique à haute tension.
  • Les enjeux liés au milieu naturel sont pris en compte et les continuités écologiques préservées : passage grande faune dans le bois d’Argenteuil à Villeron, dimensionnement d’ouvrages de franchissement favorables au passage de la faune, mesures adaptées à la petite faune.
  • Les dispositions prévues (mesures constructives, assainissement longitudinal, bassins…) permettent d’éviter les impacts sur les eaux souterraines et superficielles.

Les équipements publics et les éléments patrimoniaux sont évités et préservés.

Focus sur le bruit ferroviaire

Offre de service proposée

Le principe de desserte

Les protocoles, conclus en 2017, entre l’Etat, la Région Hauts-de-France, 11 collectivités de l’Oise et de la Somme et la SNCF prévoient un double service grande vitesse et trains régionaux, avec des dessertes s’ajoutant aux circulations existantes sur l’axe Paris Gare du Nord-Creil-Amiens.

Les temps de parcours

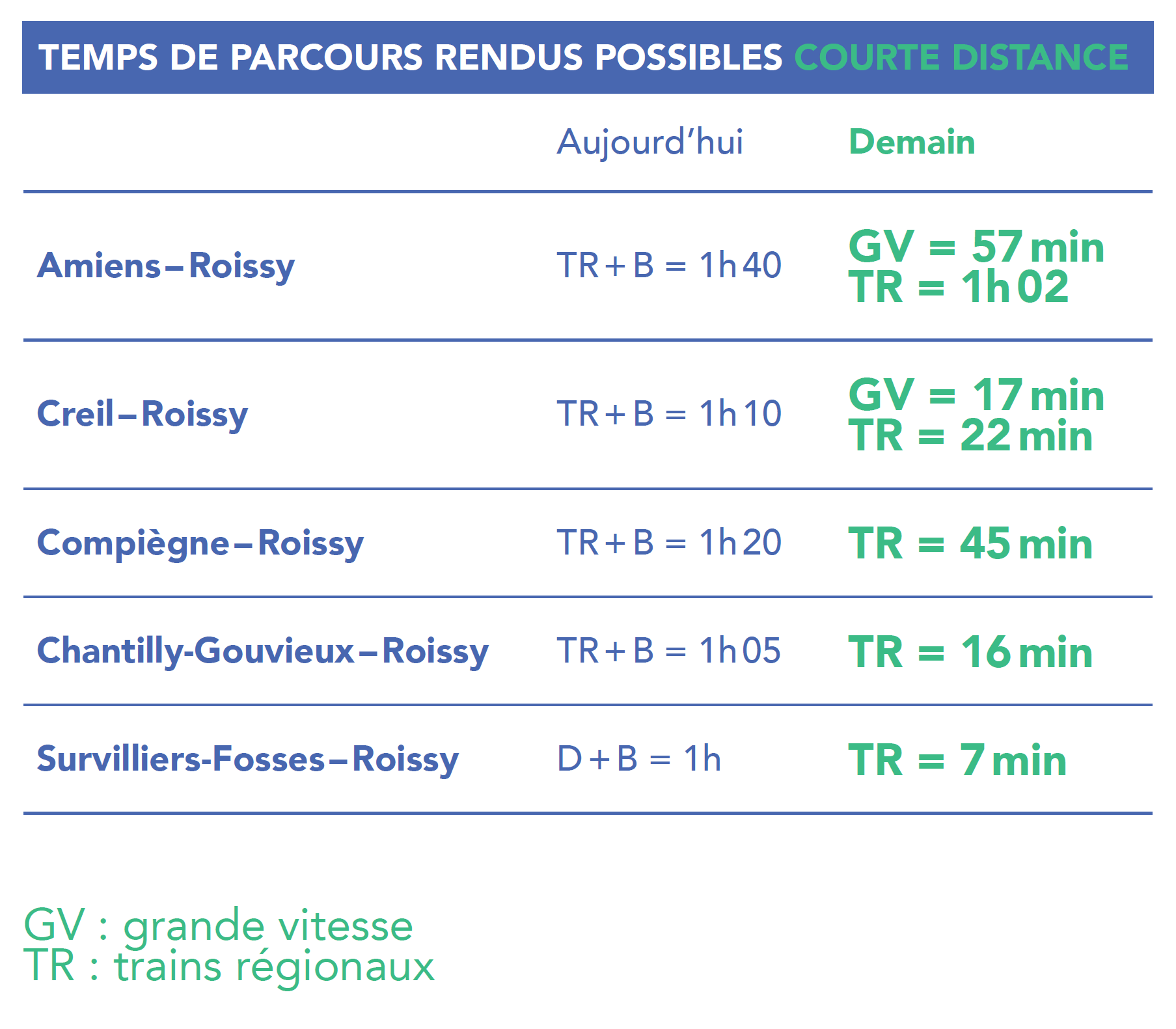

Temps de parcours : courte distance

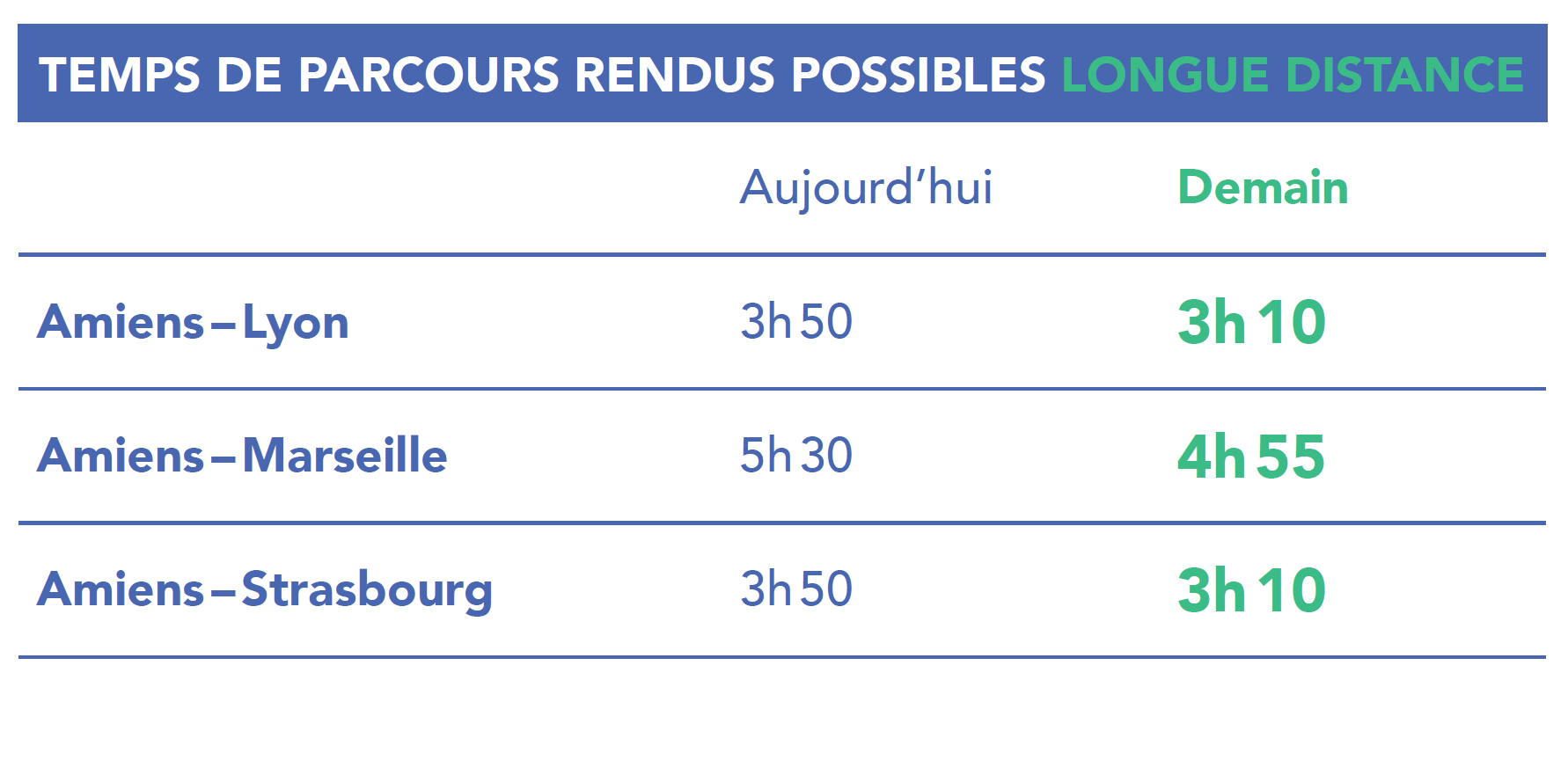

Temps de parcours : longue distance

La tarification

La tarification adoptée pour les voyageurs relèvera le moment venu des décisions de l’autorité organisatrice pour les trafics régionaux (Région Hauts-de-France et Île-de-France Mobilités) et des entreprises ferroviaires assurant des services à grande vitesse.

La fréquentation

Une fois mise en service, la liaison devrait accueillir 4 millions de voyageurs par an (soit 15 000 déplacements/jour) dont près des trois quarts pour les transports du quotidien.

Actualités du chantier

Le chantier a débuté en 2024. Les terrassements et les travaux de génie civil de réalisation des ouvrages d’art ont été opérés en 2024 et 2025. En 2026, le projet entre dans une nouvelle phase, avec la pose des équipements ferroviaires de la voie et les travaux en gares d’Aéroport Charles de Gaulle 2 TGV et Survilliers-Fosses. La modification des systèmes de signalisation sur le réseau représente par ailleurs un défi majeur pour cette nouvelle phase de chantier.

SNCF Réseau réalise la liaison ferroviaire Roissy-Picardie en coordonnant les interventions des entreprises et en restant à l'écoute des élus et des habitants des communes où se déroulent les travaux tout au long de la phase chantier.

La préservation du cadre de vie des riverains est la priorité. L’organisation du chantier s’effectue en réduisant au mieux les implications sur la vie quotidienne. La prise en compte des enjeux environnementaux est aussi un élément essentiel du projet, y compris dans sa phase chantier.

Retrouvez ici les dernières actualités du chantier

  • Mars 2026 : Les poteaux caténaires de la ligne nouvelle sont intégralement posés

Le début d’année 2026 a été marqué par le lancement des travaux liés à la pose des équipements ferroviaires de la nouvelle voie. Après l’achèvement des terrassements, ce sont tout d’abord les poteaux caténaires qui ont été installés, espacés de 50 mètres. 100% des poteaux sont dorénavant en place, soit un nombre de 260 sur l’ensemble de la ligne nouvelle.

Crédit : Agence Eker – Potion médiatique, SNCF Réseau, 2026

  • Janvier 2026 : La passerelle ville-ville en gare de Survilliers-Fosses prend forme

La gare de Survilliers-Fosses a connu, au mois de janvier 2026, une étape décisive de sa transformation avec la mise en place de la passerelle ville-ville. Deux opérations coup-de-poing menées à une semaine d’intervalle ont permis de donner corps à l’ouvrage.

Désormais, un ouvrage de plus de 120 mètres de long s’intègre dans le paysage quotidien des usagers de la gare. Prochaine étape : l’équipement et la finition de l’ouvrage, appelés à se poursuivre tout au long de l’année.

Crédit : Agence Eker – Potion médiatique, SNCF Réseau, 2026

  • Décembre 2025 : fin des travaux de génie civil, place aux travaux d’équipements

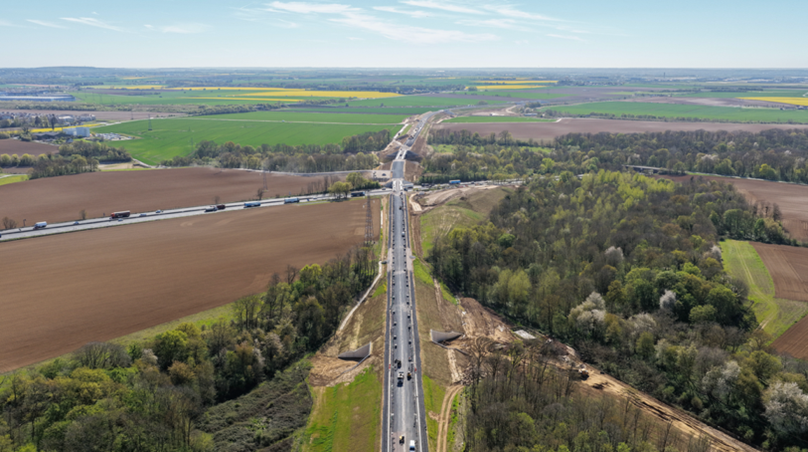

L'année 2025 s’est achevée sur un bilan positif : 90% des travaux de génie civil sont terminés, dont la totalité des terrassements de la ligne nouvelle. 2026 va marquer une étape majeure du chantier, avec la pose de la voie, l’installation des caténaires, et le déploiement des équipements ferroviaires. Rendez-vous dans les prochains mois pour suivre cette étape décisive ! D’ici là, découvrez la ligne nouvelle vue du ciel, immortalisée par drone fin 2025.

Crédit : Potion médiatique, 2025

Historique du projet et archives
