Chantier en cours

Publié le Mis à jour le

Bienvenue sur la page officielle dédiée au chantier d’amélioration du contournement ferroviaire sud de Paris, ligne Massy-Valenton. Contact : [email protected]

Le Projet

Une centaine de trains - RER C, TGV et trains de fret - circulent chaque jour sur la ligne Massy-Valenton. Entre Massy et Antony, la présence d’une voie unique pour les TGV circulant dans les deux sens et d’une zone de croisement entre les TGV et les RER C entraîne des difficultés de circulation pouvant générer des retards qui se répercutent sur l’ensemble du RER C et du réseau à Grande Vitesse.

Afin d’améliorer les performances du réseau ferroviaire existant, des travaux d’aménagement de la ligne Massy-Valenton, secteur Ouest, sont en cours. Ils permettront de créer une deuxième voie dédiée uniquement aux TGV et de supprimer un croisement conflictuel entre les RER C et les TGV. Ces aménagements permettront ainsi d’améliorer la capacité, la régularité et la robustesse des circulations ferroviaires, et plus largement la qualité du service offert aux voyageurs.

Le phasage des travaux

Phase 1 - T2 2022 à T2 2024

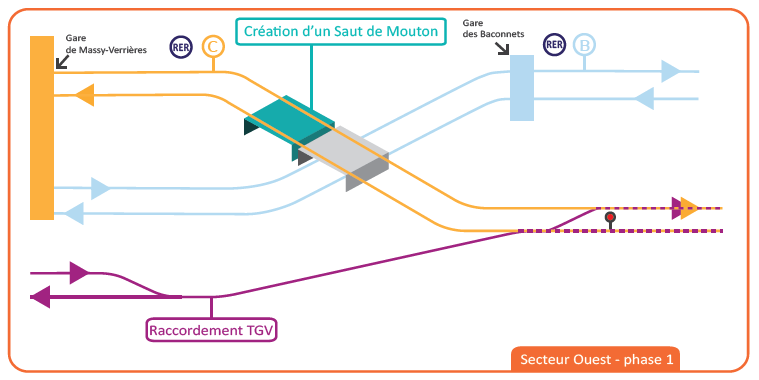

La première phase de travaux a débuté en 2022 avec la réalisation des travaux préparatoires ainsi que des travaux sur les caténaires et les systèmes de signalisation. Un nouveau saut de mouton - ouvrage d’art permettant à une ligne ferroviaire de passer au-dessus d’une autre sans croisement à niveau (le RER C passant au-dessus du RER B) - a été préfabriqué puis mis en place lors d’une Opération Coup de Poing à l’été 2023. A cette occasion, le tracé du RER C a également été légèrement déplacé afin de permettre le décalage de tracé du RER B et de libérer l’emprise nécessaire à la création de la nouvelle voie dédiée aux TGV.

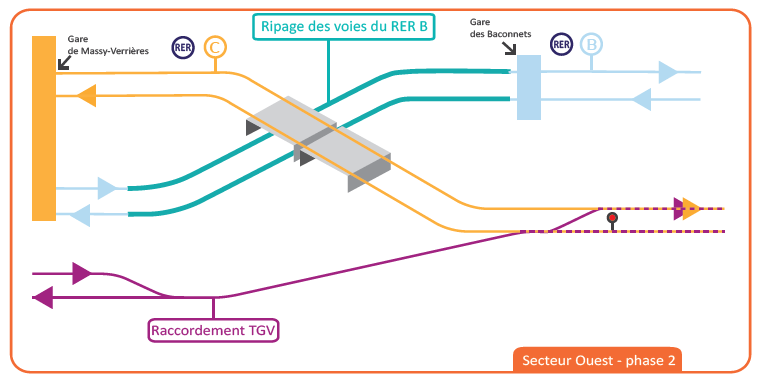

Phase 2 - T3 2024 à T1 2026

Phase 3 - T2 2024 à T4 2030

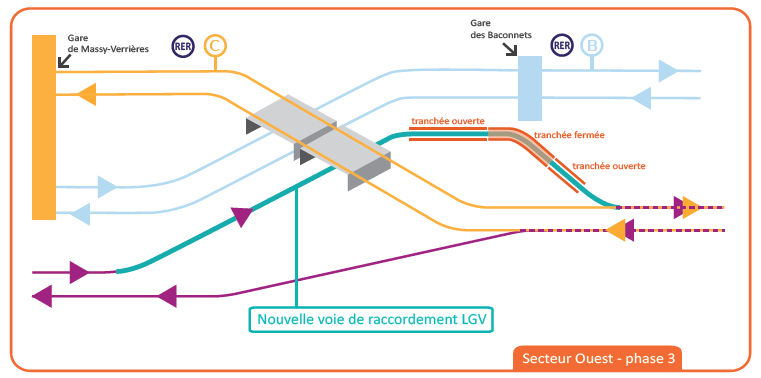

La troisième phase constitue une étape majeure du projet. Elle consiste à créer une nouvelle voie dédiée aux TGV au niveau du raccordement entre la ligne à Grande Vitesse Atlantique et celle du RER C. Cette nouvelle voie passera sous l’ancien saut de mouton, qui permettait aux RER B de passer sous les voies du RER C. Elle empruntera ensuite la tranchée des Baconnets passant sous le parvis de la gare des Baconnets, avant de rejoindre la ligne du RER C quelques centaines de mètres plus loin, côté Valenton.

Les travaux préparatoires et la construction de la tranchée des Baconnets ont débuté en 2024. Ils comprennent notamment la mise en place d’une dalle de couverture au droit du parvis de la gare à l’été 2025, ainsi que la réalisation d’une trémie de part et d’autre de cette partie couverte, jusqu’à l’automne 2026. Les travaux de la tranchée ouverte des Baconnets se poursuivront jusqu’au début de l’année 2028.

À partir de 2027, le projet entrera dans une phase particulièrement structurante, avec la réalisation d'importants travaux ferroviaires portant notamment sur les voies, les caténaires, les systèmes de signalisation et les ouvrages de Génie Civil.

Ces travaux, qui nécessiteront d’autres Opérations Coup de Poing avec arrêt de la circulation ferroviaire, notamment lors de plusieurs week-ends en 2027 et à l’été 2028, se poursuivront jusqu’à la mise en service de la nouvelle infrastructure prévue au quatrième trimestre 2030.

Les protections acoustiques



Parallèlement aux travaux ferroviaires, le projet s’accompagne d’un important programme de protections acoustiques.

Environ 4 kilomètres d’écrans acoustiques sont réalisés le long de la voie ferrée, afin de réduire les nuisances sonores et d’améliorer le cadre de vie des riverains. La réalisation de ces écrans s’est déroulée entre 2023 et 2026. Un dernier écran sera réalisé en 2028.

Lorsque la protection par écran acoustique n’est pas suffisante ou n’est pas pertinente, notamment pour les logements situés dans les étages élevés, elle est complétée par un renforcement de l’isolation acoustique des façades.



La sécurisation du franchissement des voies ferrées à Fontaine-Michalon (PN9)



Initialement intégrée à l’enquête publique réalisée pour le projet d’amélioration du contournement ferroviaire sud de Paris, la suppression du passage à niveau à Fontaine-Michalon a été réalisée en amont via un financement distinct. Ce chantier, qui a débuté en février 2019, s'est achevé en mai 2022. Primordiale pour assurer la tranquillité du passage des véhicules, des modes doux et des piétons, la suppression du PN9 a été réalisée en amont du fait de sa dangerosité et de sa présence sur la liste nationale des passages à niveau à améliorer ou à supprimer en priorité.

Les aménagements réalisés dans le cadre de ce projet ont permis de :

  • Renforcer la sécurité
  • Fluidifier la circulation routière à l’intérieur de la ville.

Réalisés en anticipation du projet Massy-Valenton, secteur Ouest, des écrans acoustiques ont également été installés de part et d’autre de la voie ferrée. Ils ont été prolongés dans le cadre du chantier d’amélioration du contournement ferroviaire sud de Paris. Un aménagement paysager a également été réalisé afin d’améliorer le cadre de vie des riverains.



Contact



Pour toute demande de renseignement ou pour vous inscrire à la newsletter du chantier merci d'envoyer un mail à l'adresse mail du projet : [email protected] ou bien de nous contacter par téléphone au 08 05 38 55 95



Améliorer le réseau ferroviaire existant

Afin d’optimiser le réseau ferré et de fluidifier son trafic, les travaux d’aménagement de la ligne Massy-Valenton, secteur Ouest, consistent à :

  • Supprimer un croisement conflictuel entre le RER C et le TGV
  • Créer une deuxième voie dédiée aux TGV

Mieux protéger les riverains des nuisances sonores

Les concertations menées avec les riverains et les acteurs du territoire en 2012 et 2013 ont permis d’élaborer un vaste programme de réalisation de protections acoustiques allant au-delà des exigences réglementaires. Le projet permettra ainsi de mieux insérer les lignes ferroviaires dans l’environnement d’un point de vue acoustique et paysager.
La mise en place d’écrans acoustiques, de merlons ainsi que de dispositifs antivibratiles sur les voies permettra de réduire les nuisances au plus proche des voies, pour préserver au mieux le cadre de vie des riverains.
Dans les secteurs exposés à plusieurs types de bruit (routier, ferroviaire), des protections adaptées seront mises en place. Les travaux de terrassement permettront également d’aménager les talus.

Sur les portions de voies nouvelles seront positionnés différents systèmes d’absorption des vibrations. Pour les voies non modifiées dans le cadre du projet, un bourrage-relevage du ballast est prévu pour permettre de renforcer l’élasticité de la voie et d’amortir les vibrations.

Cartes des protections acoustiques arrêtées lors de la concertation volontaire



La météo de chantier

La météo du bruit de chantier vous permet de suivre les prévisions d'émissions sonores sur le chantier sur les deux semaines à venir.

À ces prévisions sont assorties un indice de confiance (pourcentage en bas à droite de la prévision du bruit). Il est déterminé en fonction du type d’opération, des méthodes utilisées, des conditions climatiques, etc.

Vous avez également accès à une vision en temps réel du chantier à 360°, en cliquant sur la photo. Cette vue vous permet d’identifier les principales sources de bruit (visibles avec des hexagones colorés, plus la couleur est foncée, plus le bruit est important) et d’avoir une vision des travaux en cours.

Un guide de lecture est consultable notamment pour préciser les codes couleur utilisés ici.

Le détail des opérations en cours sur le chantier vous est présenté ainsi que leur durée approximative. De même, les travaux les plus impactants sont notifiés (petit "i" en haut à droit de la prévision du bruit).

Pour accéder à la météo du chantier cliquez sur ce lien.

Les concertations autour du projet d'amélioration du contournement ferroviaire sud de Paris

Le projet d'amélioration du contournement ferroviaire sud de Paris, anciennement appelé Massy-Valenton Ouest, a été discuté avec les collectivités locales, les associations et le grand public. Les échanges se sont déroulés en deux temps :

  • Une concertation réglementaire (au titre de l’article L300-2 du Code de l’urbanisme) de novembre 2011 à février 2012 ;
  • Une concertation volontaire d’octobre 2012 à février 2013.

Les objectifs et les caractéristiques du projet ont été débattus et ont permis de faire évoluer le projet.

La concertation réglementaire

La concertation réglementaire s’est tenue de novembre 2011 à février 2012. Une réunion publique d’ouverture, douze ateliers et une réunion publique de restitution ont eu lieu.

À l’issue de cette concertation, SNCF Réseau a retenu un aménagement ferroviaire minimisant l’impact sur les riverains et sur les voyageurs :

  • Une nouvelle voie sans élargissement de la plateforme ferroviaire en resserrant les voies existantes ;
  • Un nouveau pont-rail au plus près de l’ouvrage existant ;
  • Un prolongement de l’encaissement de la voie TGV le long du Chemin Latéral ;
  • Une intégration urbaine de la ligne : un programme de protections acoustiques et antivibratiles et une meilleure insertion paysagère du projet.

Pour accéder aux documents de la concertation  vous pouvez en faire la demande par mail.

La concertation volontaire

La concertation volontaire s’est tenue d’octobre 2012 à février 2013.

A l’initiative de SNCF Réseau et avec l’approbation de la garante de la concertation, un comité de suivi de la concertation, composé d’élus des communes concernées et de nombreuses associations a été créé afin de suivre le dispositif de concertation volontaire et l’avancement du projet.

Ce processus de participation a principalement visé à étudier les différentes facettes du projet avec les riverains ainsi que les acteurs locaux de chaque quartier concerné :

  • Quartier Massy-Verrières et les Baconnets : deux ateliers sur les mesures de protections liées au bruit ou aux vibrations ;
  • Quartier de Chemin d’Antony et de la rue du Chemin de Fer : deux ateliers sur les mesures de protections liées au bruit ou aux vibrations ;
  • Quartiers de Wissous : La Fraternelle, Fribouli et Bois Charlet : deux ateliers sur les mesures de protections liées au bruit ou aux vibrations ;
  • Quartier de Fontaine Michalon : trois ateliers sur les mesures de protections liées au bruit ou aux vibrations, l’aménagement du passage à niveau et le déplacement des voies au niveau de Fontaine-Michalon.

Les documents d’information et un registre des avis étaient mis à disposition sur le site internet du projet. Sur la base des avis et propositions, SNCF Réseau a arrêté les aménagements et le programme de protections tels que présentés dans le dossier d’enquête publique.

Pour accéder aux documents de la concertation  vous pouvez en faire la demande par mail.

L'enquête publique sur le contournement ferroviaire sud de Paris ligne Massy-Valenton

Rédigé sur la base du projet modifié suite à la concertation, le dossier d'enquête publique a été transmis à la Préfecture des Hauts-de-Seine en vue d'en vérifier la complétude et le transmettre à l'Autorité Environnementale. L'Autorité Environnementale du Conseil Général de L'Environnement et du Développement Durable (CGEDD) l'a examiné. Il s'agit d'une autorité indépendante dont la mission est d'évaluer la qualité de l'étude d'impact et notamment la prise en compte de l'environnement du projet. L'Autorité Environnementale a rendu son avis en novembre 2013 pour lequel RFF a rédigé un "mémoire en réponse", complétant le dossier d'enquête publique et lui étant annexé. Par la suite, la Préfecture des Hauts-de-Seine a saisi le Tribunal Administratif afin que celui-ci désigne une commission d'enquête, décidant des dates et modalités d'organisation de l'enquête publique. Celle-ci s'est tenue du 1er juin au 10 juillet 2015. Le dossier d'enquête publique a été mis à disposition du public et l'ensemble des personnes intéressées étaient invitées à s'exprimer sur le projet.

La commission d'enquête a par la suite formulée son avis. Prenant en compte l'ensemble de ces documents, le préfet des Hauts-de-Seine a ensuite déclaré le projet d'utilité publique.

Pour accéder aux documents de l'enquête publique, vous pouvez en faire la demande par mail.

Le dialogue territorial

Conscients que la période de travaux est un moment délicat et qui soulève de nombreuses inquiétudes, les partenaires-financeurs du projet ont décidé de mettre en œuvre un dispositif de dialogue et d’information ambitieux accompagné de mesures importantes de prévention des nuisances ainsi que de suivi de chantier. Dès maintenant et durant toute la durée du chantier, nos équipes restent mobilisées pour répondre à vos interrogations et demandes d’informations.

  •   Numéro vert gratuit du chantier (du lundi au vendredi de 9h à 12h et de 14h à 18h30) : 08 05 38 55 95
  •  Adresse mail de contact : [email protected]

Nous nous engageons à vous répondre dans les délais les plus brefs possibles.

Les permanences

Des permanences auront lieu avant chaque phase majeure du chantier au Centre culturel Ousmane Sy, 4 Boulevard des Pyrénées.

Les dates des permanences seront communiquées sur les flyers distribués dans les boîtes aux lettres et via la newsletter.

L'information aux riverains

Durant toute la durée du chantier, les documents diffusés sur le territoire, afin de vous présenter son avancement et son actualité seront également disponibles sur cette page.

Le comité de suivi

Afin de maintenir un lien en toute transparence avec les habitants concernés par les désagréments du chantier, un comité de suivi a été mis en place. Ce comité réunit de façon régulière, et avant chaque action d'envergure, les élus des villes d’Antony et les associations et comités de riverains. Les élus et comités de riverains des villes de Massy, Rungis et Wissous seront invités à ce comité de suivi lors du chantier de la réalisation des écrans acoustiques sur leur commune. A travers cette instance d’écoute, SNCF Réseau dialogue avec les représentants locaux et partage l’avancement du chantier et les mesures d’accompagnement destinées aux riverains. Les supports présentés en séance et les compte-rendus de ces comités de suivi sont disponibles ci-dessous.
