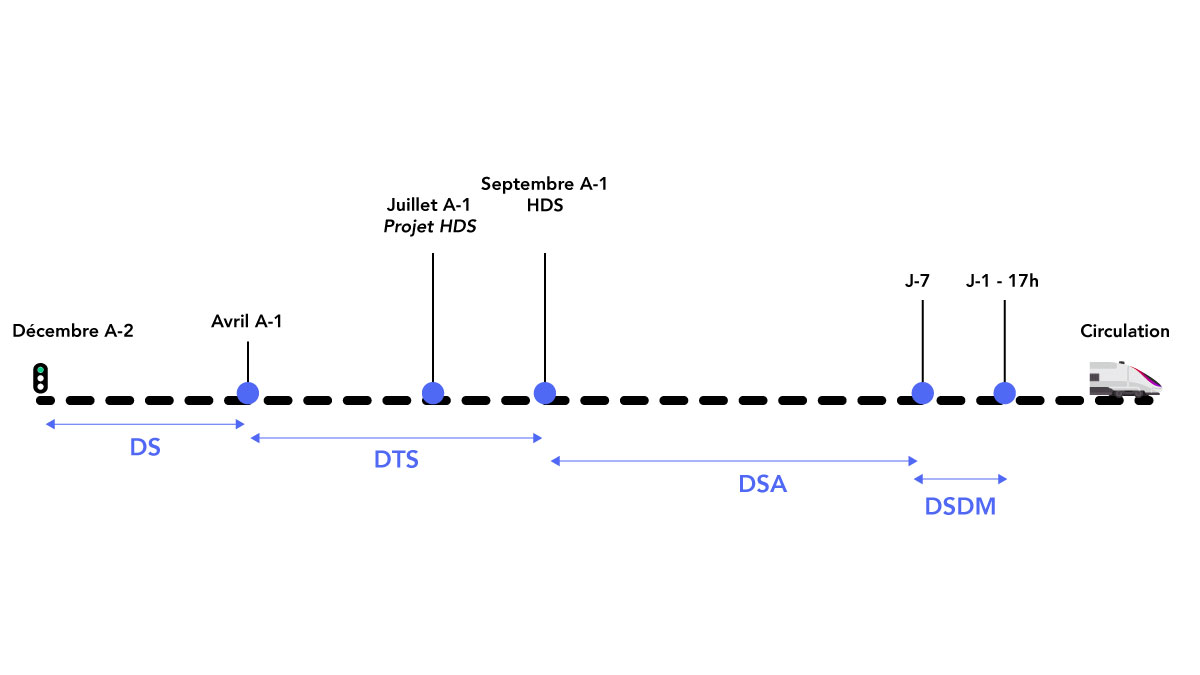

Les horizons de temps de la commande de sillon
Les entreprises ferroviaires peuvent commencer à commander leurs sillons plus d'un an à l'avance. Par exemple, pour des circulations souhaitées en 2027, elles formulent leurs premiers souhaits en décembre 2025.
La construction des sillons s’effectue dans les mois qui suivent, dans un cadre strictement réglementé, et fait l’objet de nombreux échanges avec les demandeurs.
Une fois consolidés, les sillons sont officialisés dans un document nommé Horaires de service (HDS) qui paraît en septembre de l’année qui précède les circulations. Ainsi, les sillons de l’année 2027 paraitront en septembre 2026.
