Le projet d'interconnexion :
Construit par SNCF Réseau, le troisième passage souterrain reliera les deux gares et permettra l’accès direct à la ligne 15 Sud depuis le quai central du RER D.
Deux parvis desserviront l’entrée au pôle multimodal : un parvis côté Maisons-Alfort avec l’entrée directe au RER une entrée vers la gare du futur métro ; un parvis côté Alfortville au niveau de l’actuel passage souterrain, qui permettra de rejoindre directement les quais du RER D ou bien de rejoindre la gare du futur métro automatique.
Des travaux de mise en conformité accessibilité seront également réalisés (rehaussement des quais, création d’un ascenseur depuis le souterrain actuel).
Enfin, SNCF Réseau surveille l'impact des travaux de la Société du Grand Paris sur la plateforme ferroviaire à travers la Mission de Sécurité Ferroviaire (MSF).
Les étapes du chantier :

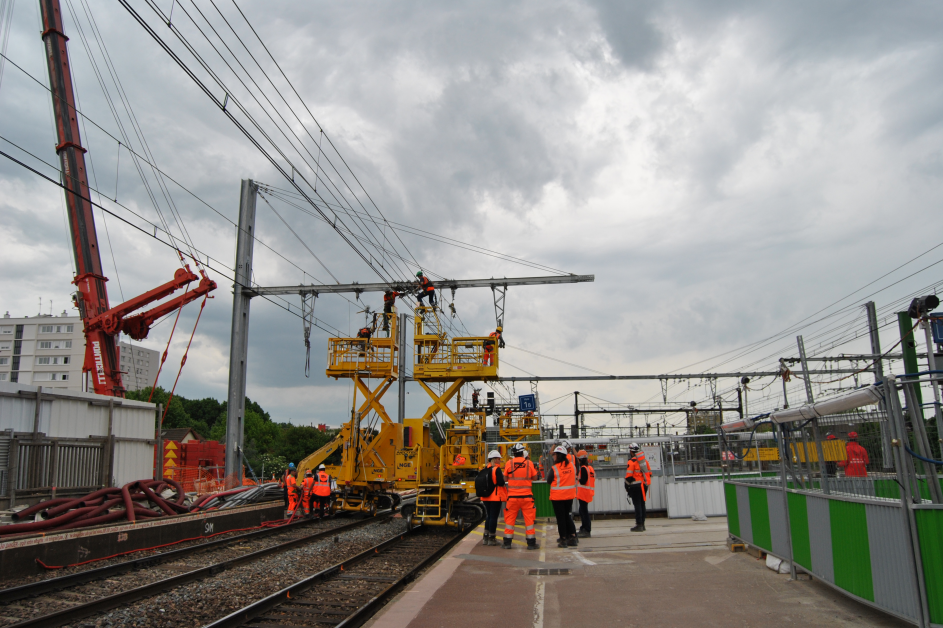

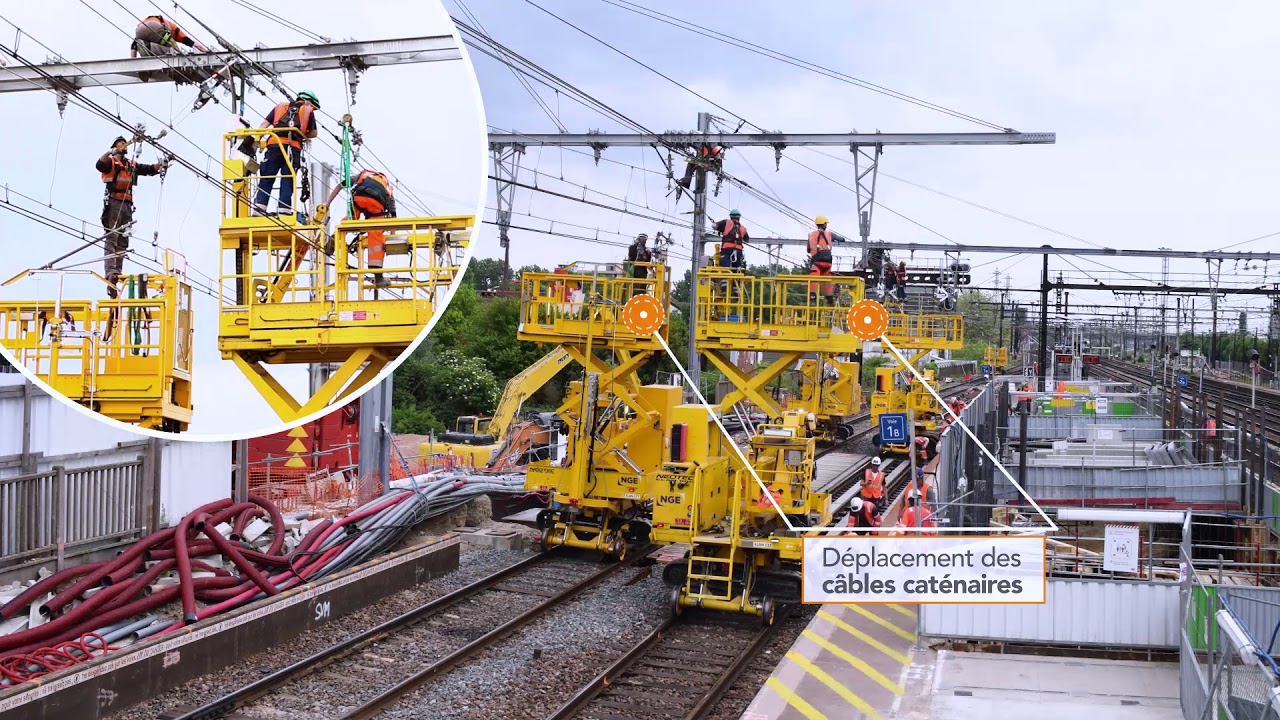

Le chantier mené par SNCF Réseau se déroule en 2 phases avec la construction du passage souterrain (mai 2017 à mai 2018) puis l'installation des escaliers mécaniques (septembre 2024 à juin 2025).
Situé en zone dense, proche des habitations, le chantier a nécessité une préparation importante afin d'en limiter les nuisances auprès des riverains sans interrompre les trains durant les travaux.

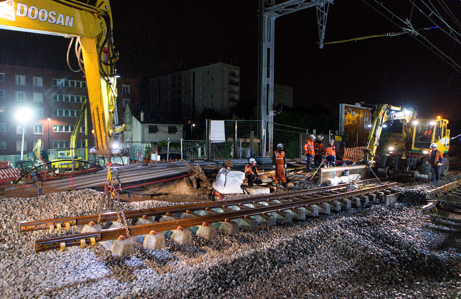

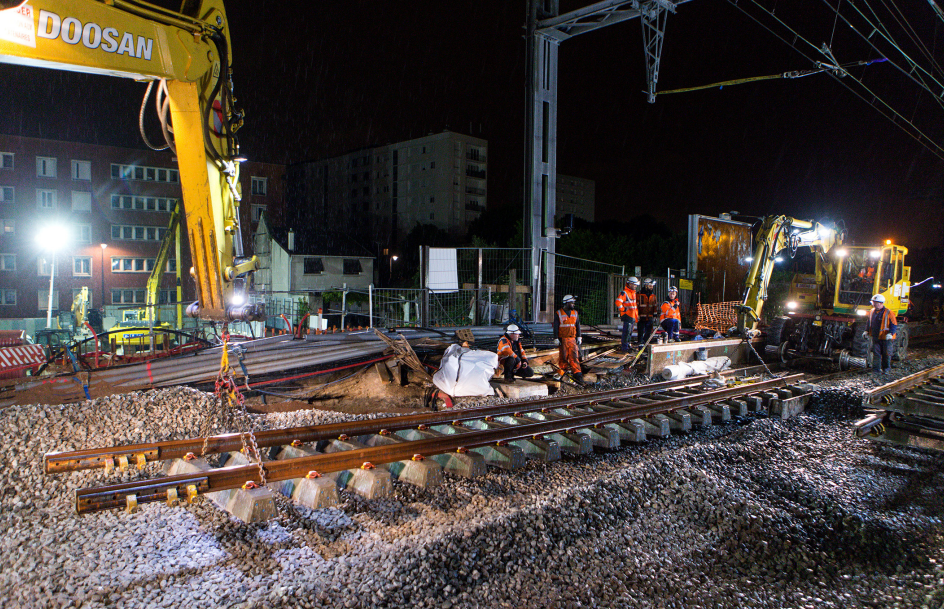

- Mai 2017 : Lancement des travaux préparatoires.
Les premières opérations visaient à effectuer des sondages et à installer le chantier. - Septembre 2017 : Réalisation de l’enceinte étanche du passage souterrain par jet grouting.

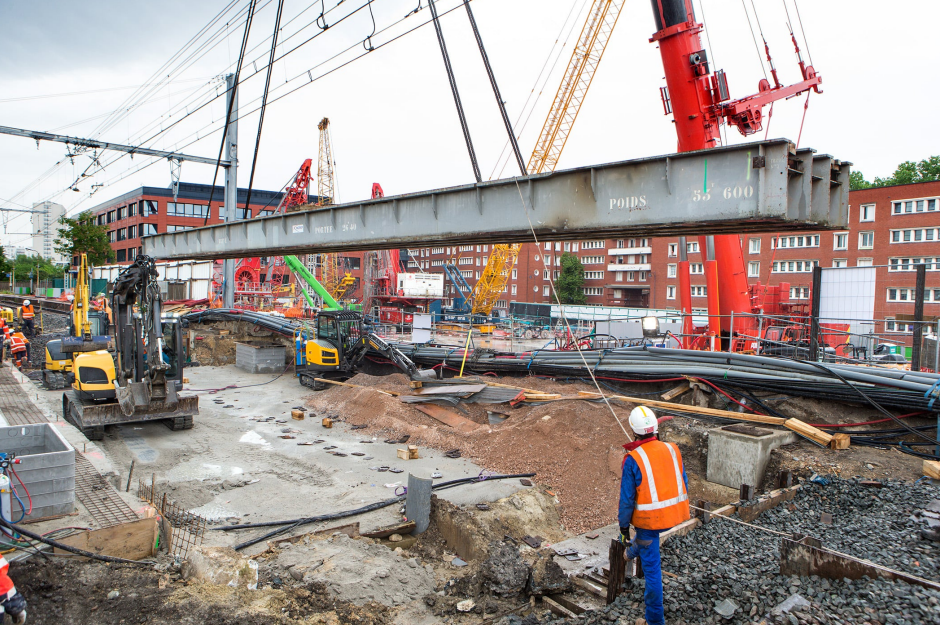

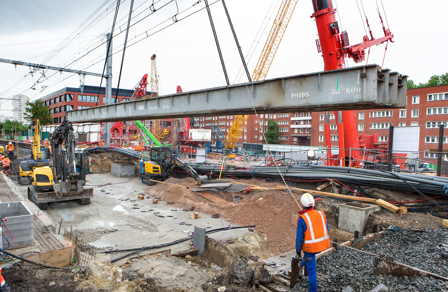

En raison de la faible profondeur de la nappe phréatique, le passage souterrain doit être construit à l’intérieur d’une enceinte étanche, constituée de colonnes en béton coulées dans le sol sous le quai central.
